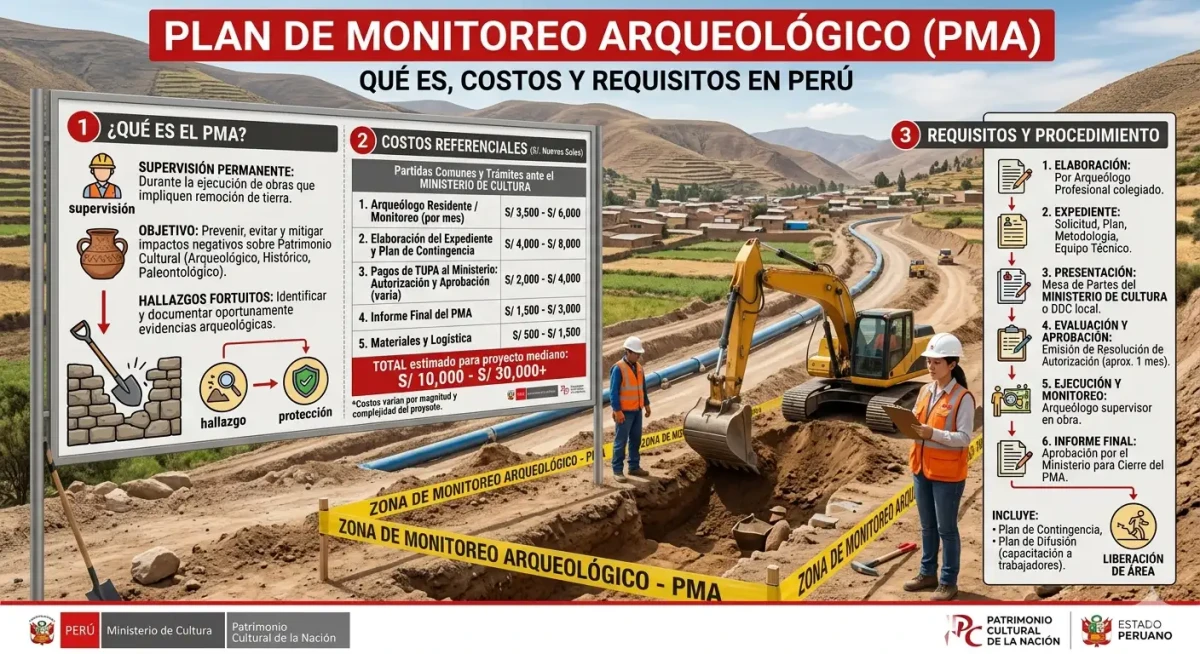

¿Qué es un Plan de Monitoreo Arqueológico y cuándo te lo exigen?
Un Plan de Monitoreo Arqueológico (PMA) es el documento que presentas al Ministerio de Cultura para demostrar que durante tu obra vas a controlar la posible afectación al patrimonio. Se necesita cuando excavas, remueves tierra o construyes en zonas con sensibilidad arqueológica, aunque no haya un sitio visible. No es opcional. Si tu proyecto toca suelo en un área con antecedentes o está cerca de un sitio registrado, la exigencia aparece en la resolución de autorización del CIRA o en el certificado de inexistencia de restos arqueológicos modificado.
Dato clave: el PMA no es solo un papel. Implica presencia permanente de un arqueólogo durante el movimiento de tierras. Si empiezas sin tenerlo aprobado, la obra se paraliza y la multa puede superar las 50 UIT.
En costo real, un PMA en Perú va desde S/ 8,000 hasta más de S/ 35,000. El tiempo de aprobación, con suerte y expediente limpio, ronda 20 a 35 días hábiles. Pero eso es solo en papel; abajo te explico por qué casi nunca se cumple.
¿Cuánto cuesta realmente un Plan de Monitoreo Arqueológico en Perú?
La cifra que ves en cotizaciones rápidas no suele incluir lo que termina inflando el presupuesto. El costo base cubre la elaboración del plan, la memoria, los planos y el perfil del arqueólogo. Pero el verdadero gasto está en la ejecución. Depende de:
- La cantidad de días efectivos de monitoreo en campo. Una obra de 3 meses puede necesitar 90 días de arqueólogo in situ.
- La distancia al sitio. Si el proyecto está fuera de Lima, sumas viáticos, movilidad y hospedaje.
- La necesidad de un arqueólogo residente autorizado por el ministerio. No cualquier profesional puede firmar; debe estar habilitado en el Registro Nacional de Arqueólogos.
- Los análisis especializados que pueden surgir si encuentras algo: cerámica, entierros, estructuras. Ahí el PMA activa un plan de contingencia que eleva el costo.
He visto presupuestos iniciales de S/ 10,000 que terminan en S/ 28,000 solo porque hallaron material cultural suelto y hubo que hacer registro ampliado. Si quieres desglose de precios por tipo de proyecto, revisa cuánto cuesta un PMA según la envergadura del proyecto.
¿Por qué el Ministerio de Cultura observa tanto los expedientes del PMA?
El ministerio no observa por fastidiar. Observa porque la mayoría de expedientes vienen con errores de forma que parecen menores pero son mortales. Los más repetidos:
- Cartas de presentación con incongruencias. El nombre del proyecto en la carta no coincide exactamente con el de la resolución del CIRA o con el título del plano.
- Planos sin coordenadas UTM o con datum no especificado. Piden WGS84 y muchos entregan PSAD56. Parece técnico, pero si no coincide, te devuelven todo.
- Arqueólogo propuesto que no está inscrito en el RNA o su registro está vencido. Aunque sea el mejor profesional, si no aparece en el padrón activo, el expediente se frena.
- Metodología copiada y pegada de otro proyecto. Se nota. Si describes suelos o contextos que no corresponden a la zona, la observación es inmediata.
- Falta de precisión en las unidades de excavación. Decir “control de perfil estratigráfico” sin definir profundidad esperada ni sectores es motivo de rechazo parcial.
Una sola observación de fondo puede sumar 15 a 25 días hábiles adicionales al trámite. Por eso es clave armar el expediente con alguien que ya conozca los requisitos reales internos y no solo los que figuran en el TUPA. Te conviene ver la lista detallada de requisitos para un PMA en Perú antes de mandar nada.
¿Cuánto demora realmente la aprobación del PMA?
El TUPA habla de 30 días hábiles. En la práctica, si el proyecto está en Lima y la Dirección de Certificaciones tiene carga normal, el tiempo ronda 25 a 40 días hábiles. Pero hay dos realidades que casi nadie menciona:
1. Si tu expediente ingresa observado, el reloj se detiene. El ministerio te da 10 días hábiles para levantar. Si en ese lapso respondes, la evaluación se reactiva y suma otros 15 a 20 días. Si no respondes a tiempo, el expediente se archiva y empiezas de cero, perdiendo tasas y tiempo.
2. En direcciones desconcentradas de cultura fuera de Lima (Cusco, Arequipa, La Libertad) los plazos se estiran más. Falta de personal, sobrecarga de proyectos mineros o de infraestructura y la necesidad de inspecciones oculares pueden llevar el proceso a 50 o 60 días hábiles. Si tu cronograma de obra se basa en el plazo teórico, vas a tener problemas.
Para entender mejor cómo varía según la región y el tipo de obra, consulta cuánto demora un PMA en diferentes zonas del Perú.
PMA vs CIRA: cuándo necesitas cada uno y por qué confundirlos sale caro
Un error frecuente es creer que con el CIRA aprobado ya puedes mover tierras. El CIRA (Certificado de Inexistencia de Restos Arqueológicos) autoriza la ejecución del proyecto, pero casi siempre condiciona el inicio de obra a la aprobación previa de un PMA. Sin el plan aprobado, el CIRA no basta.
Si en la resolución del CIRA aparece la frase “deberá presentar un Plan de Monitoreo Arqueológico para su aprobación antes del inicio de obras”, no estás listo para empezar. He visto paralizaciones de dos meses porque el contratista pensó que el CIRA cubría todo. La diferencia práctica: el CIRA te dice que no hay evidencia superficial que impida la obra; el PMA te obliga a vigilar lo que aparezca durante la excavación y a reportarlo de inmediato. Son instrumentos distintos y el ministerio no acepta uno sin el otro cuando corresponde. Profundizo en las diferencias entre PMA y CIRA y cuándo aplicar cada uno.
Errores que retrasan la aprobación del PMA y cómo evitarlos
Además de las observaciones de forma, hay fallas de fondo que se repiten y que matan el cronograma de obra:
- Subestimar la logística del arqueólogo de campo. El plan debe detallar cómo se garantiza su presencia continua. Si solo pones “se contratará un arqueólogo”, el ministerio observa porque no hay sustento operativo real.
- No incluir el plan de contingencia arqueológica. Es obligatorio. Debes explicar qué harás si encuentras un hallazgo fortuito, cómo se paralizará el área, quién notificará al ministerio y en qué plazo.
- Omitir el cronograma de monitoreo vinculado al cronograma de obra. Si la obra se atrasa, el PMA debe considerar márgenes. Un cronograma rígido sin previsión de ampliación es observación segura.
- No coordinar con el arqueólogo antes de redactar. Muchos expedientes los arma un asistente sin consultar al profesional que irá a campo. Luego el plan no se condice con la realidad del terreno.
Un expediente bien armado, con cartas exactas, planos georreferenciados y metodología adaptada al sitio, puede pasar sin observaciones a la primera. Pero eso requiere revisión cruzada entre el arqueólogo de campo, el que firma y el que tramita. No es común, pero cuando se logra, el tiempo real de aprobación se acerca a los 20 días hábiles.
Costos ocultos que aparecen después de aprobado el PMA
El presupuesto inicial no suele considerar estos gastos que aparecen una vez que estás en ejecución:
- Supervisiones del ministerio. Pueden llegar sin aviso y, si no hay arqueólogo en el frente de trabajo, se levanta acta. Las multas asociadas empiezan desde 5 UIT.
- Informes mensuales o quincenales. El PMA te obliga a reportar ante la Dirección de Certificaciones. Si eso no se cotizó, el arqueólogo te cobrará aparte por cada entrega.
- Pruebas de carbono 14 u otros análisis. Si aparece material orgánico relevante y el ministerio exige datación, el costo puede superar los S/ 3,000 adicionales.
- Ampliación de plazo del monitoreo. Si la obra se extiende por lluvias, conflictos sociales o demoras administrativas, el arqueólogo debe permanecer más tiempo. Eso implica una adenda al contrato original.
Una previsión razonable es sumar al presupuesto base del PMA un 30% de contingencia para cubrir estos imprevistos. Si todo sale limpio, no lo gastas. Pero si no lo tienes, los sobrecostos descuadran cualquier cierre financiero.
Cómo acelerar el trámite del PMA sin quemar etapas
No hay atajos legales, pero sí prácticas que reducen fricciones:
- Presenta el expediente con índice, foliación y firmas en todas las páginas. Parece menor, pero la mesa de partes lo revisa antes de derivar a evaluación.
- Adjunta una copia reciente del RUC del arqueólogo o de la empresa consultora, con descripción de actividad afín al patrimonio. Si no coincide, observan en la calificación previa.
- Lleva el expediente en físico y en digital (USB con PDF indexado). Muchas direcciones lo piden, aunque no esté escrito en el TUPA.
- Si tu proyecto es complejo, solicita una reunión de coordinación previa con el evaluador asignado. No siempre la dan, pero si la consigues, resuelves dudas de interpretación normativa antes de la observación formal.
- Revisa que el arqueólogo propuesto tenga experiencia en proyectos similares. El ministerio cruza información y, si detecta que el profesional solo ha hecho monitoreos menores en contextos distintos, puede pedir mayor sustento de idoneidad.
Lo que casi nadie te explica antes de iniciar el trámite
Hay una verdad incómoda que no aparece en guías oficiales: el ministerio está saturado. La Dirección de Certificaciones en Lima maneja cientos de expedientes al mes entre CIRA, PMA, PEA y supervisiones. Eso significa que incluso un expediente perfecto puede dormir un par de semanas en la cola de asignación de evaluador.
Además, la interpretación normativa cambia según el evaluador. Un mismo plan presentado en 2023 pasó sin observaciones; presentado en 2025 con otro evaluador, pueden observarlo por el nivel de detalle del registro fotográfico o por la escala de los planos. Por eso, un buen especialista revisa siempre los últimos criterios internos antes de armar el expediente.
Otro punto: si tu proyecto se cruza con un área natural protegida o con comunidades campesinas, el PMA puede requerir opinión técnica de otras entidades como el SERNANP o la Dirección de Pueblos Indígenas. Eso alarga el plazo, pero pocos lo mencionan al inicio.
Si quieres ver cómo se estructura correctamente un PMA para no caer en estos vacíos, puedes revisar un ejemplo comentado de Plan de Monitoreo Arqueológico.
Preguntas frecuentes sobre el Plan de Monitoreo Arqueológico
¿El PMA se presenta antes o después del CIRA?
El PMA se presenta después de obtener el CIRA, como condición previa al inicio de obras. Si el CIRA está en trámite, puedes ir adelantando el PMA, pero no ingresarlo formalmente hasta tener la resolución que lo exige.
¿Puede el mismo arqueólogo firmar el CIRA y el PMA?
Sí, legalmente puede. Pero en la práctica, conviene que el arqueólogo que ejecutará el monitoreo sea distinto al que elaboró el CIRA, porque el ministerio valora la independencia de criterio y evita conflictos de interés en el control.
¿Qué pasa si encuentro restos arqueológicos durante el monitoreo?
Se activa el plan de contingencia: paralizas el frente de obra afectado, notificas al ministerio en 24 horas y esperas instrucciones. Dependiendo del hallazgo, puede requerirse un Plan de Excavación Arqueológica complementario. No puedes mover ni extraer nada sin autorización expresa.
¿El PMA vence?
El plan está vinculado a la duración del proyecto. Si la obra se extiende, debes solicitar una ampliación de vigencia del PMA antes de que caduque el plazo autorizado. Operar con PMA vencido es causal de sanción.
¿Se necesita PMA para demoliciones?
Sí, si la demolición implica remoción de cimientos o excavación por debajo del nivel superficial. Si solo es obra en superficie sin movimiento de tierras, tal vez no, pero cualquier intervención que altere el subsuelo en zona sensible lo requiere.
¿Cuántas copias del expediente debo presentar?
Generalmente se pide un expediente en físico y una copia digital. Sin embargo, algunas direcciones desconcentradas exigen dos copias físicas. Conviene confirmar en la mesa de partes de la sede correspondiente antes de imprimir todo.
